黟县桃花源城乡投资有限公司项目建设月报(3月1日—3月31日)

日期:2021-04-02 作者:管理员  来源:黟县国有投资集团有限公司  字体:[] [] []

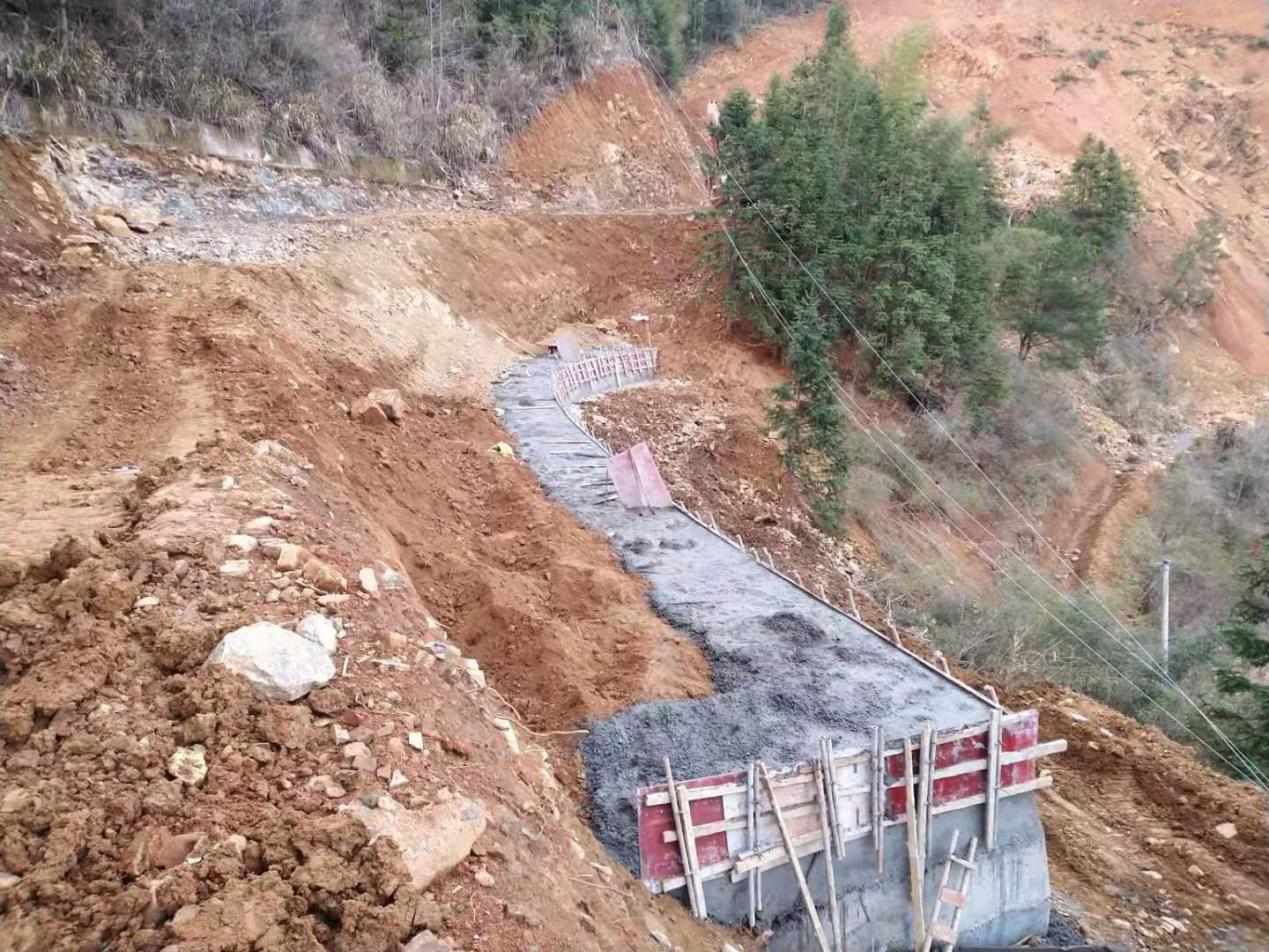

拜年山水库上坝道路工程

拜年山水库上坝道路工程总投资1071.29万元,目前已完成投资800万元,占投资总进度的75%。截至3月31日,该工程已完成路基土石方89%,涵洞85%,挡土墙24%。

亚行贷款新安江流域生态保护和绿色发展项目(黟县片)

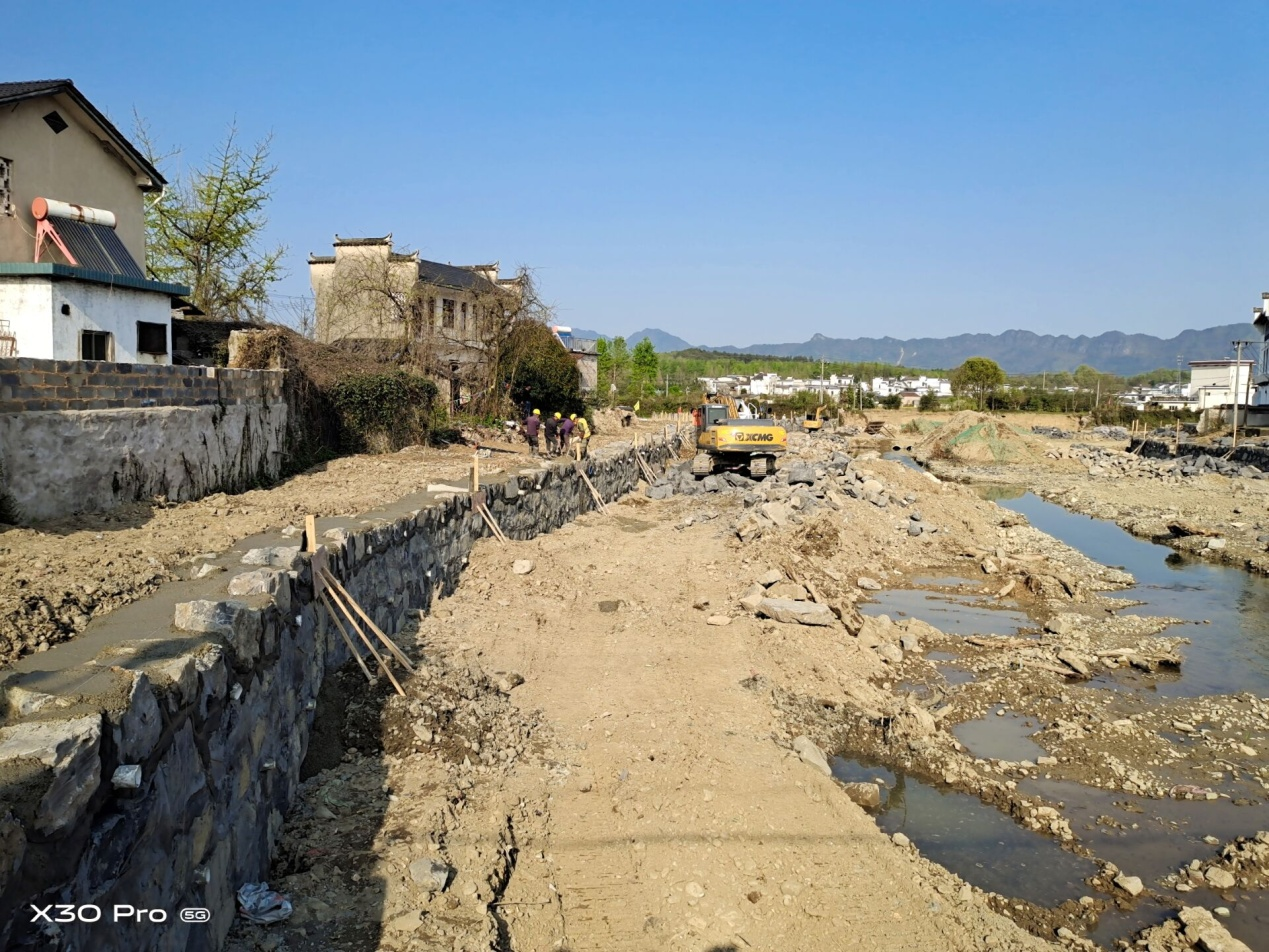

亚行亚行贷款新安江流域生态保护和绿色发展项目(黟县片)总投资3738.52万元,,目前已完成投资300万元,占投资总进度的8%。截至3月31日,该项目开工三处工作面(1)河道挡墙,完成墙体砌筑约140米,(2)柏山路污水管道埋设,完成约135米,(3)翠林路污水管道埋设,完成约50米。

黟县何家溪黟美小城项目区域段河道治理工程

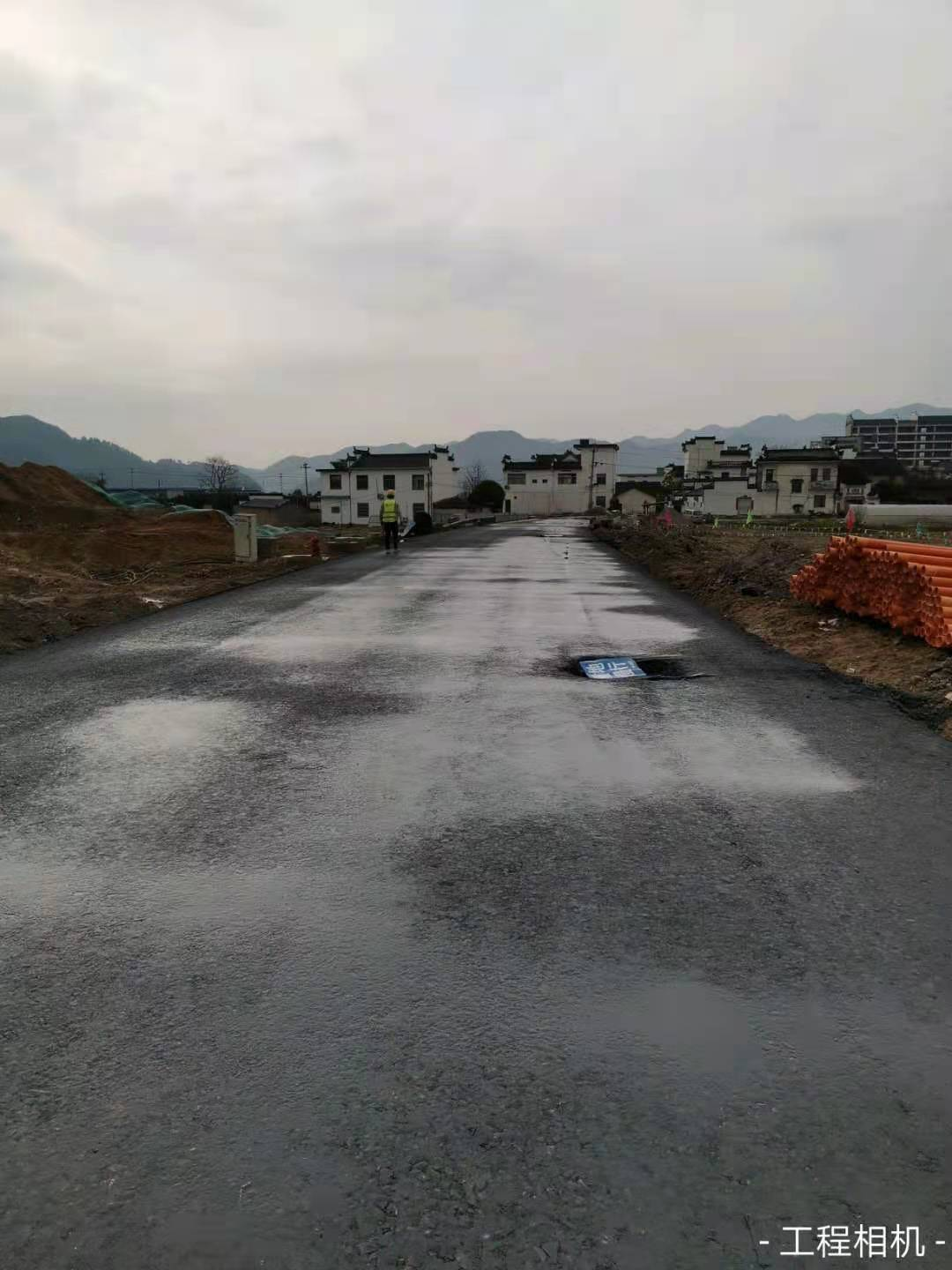

黟县何家溪黟美小城项目区域段河道治理工程总投资836.8万元,目前已完成总投资的80%。截至3月31日,该项目洪星桥即将摊铺沥青,供水管道正在进行施工,K740-K860段正在开挖施工。

黟县城东市政道路及雨污水管网建设项目

黟县城东市政道路及雨污水管网建设项目总投资2394.8万,目前已完成总投资的80%。截至3月31日,该项目洪星路、南屏路以及翼然东路北段均已浇筑水稳层,即将摊铺沥青,目前正在道路两侧安装路牙。

黟县污水处理厂改扩建工程配套污水管网工程(渔亭路、新街)项目

黟县污水处理厂改扩建工程配套污水管网工程(渔亭路、新街)项目总投资约1260万元,目前完成总投资85%截至3月31日,渔亭路部分施工已经完成,进入最后路灯安装工序;新街于本月完成了雨污水管道埋设和雨污水井砌筑、本月31日完成主街道的混泥土垫层浇筑工序。

黟县县域治理大数据指挥中心及智慧旅游运营中心项目

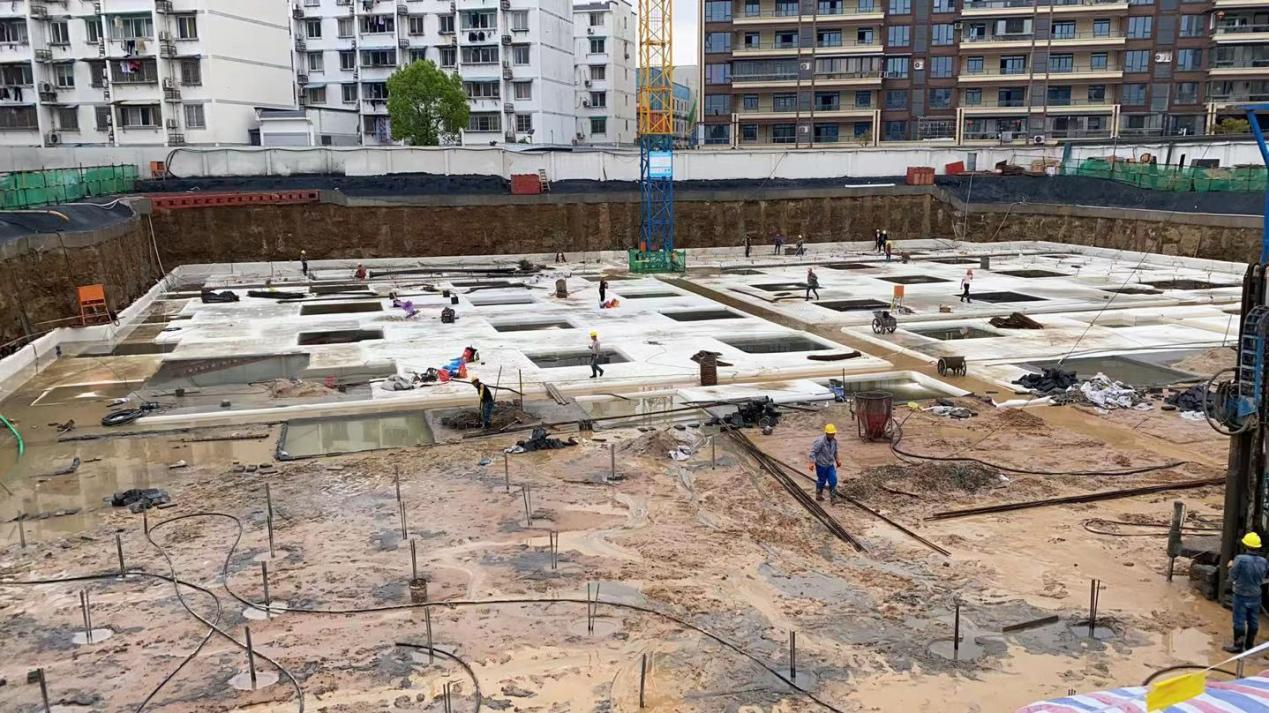

黟县县域治理大数据指挥中心及智慧旅游运营中心项目总投资约6500万,目前完成总投资的15%。截至3月31日,项目本月已经完成土方开挖工程、H-K\1-9和E-H\7-9轴的抗浮锚杆施工、D-K\1-9的基础垫层及铺设防水材料的施工,目前正在进行A-C\1-5轴的抗浮锚杆施工及H-K\1-9的基础钢筋制作与绑扎。

黟县2020年棚户区改造项目

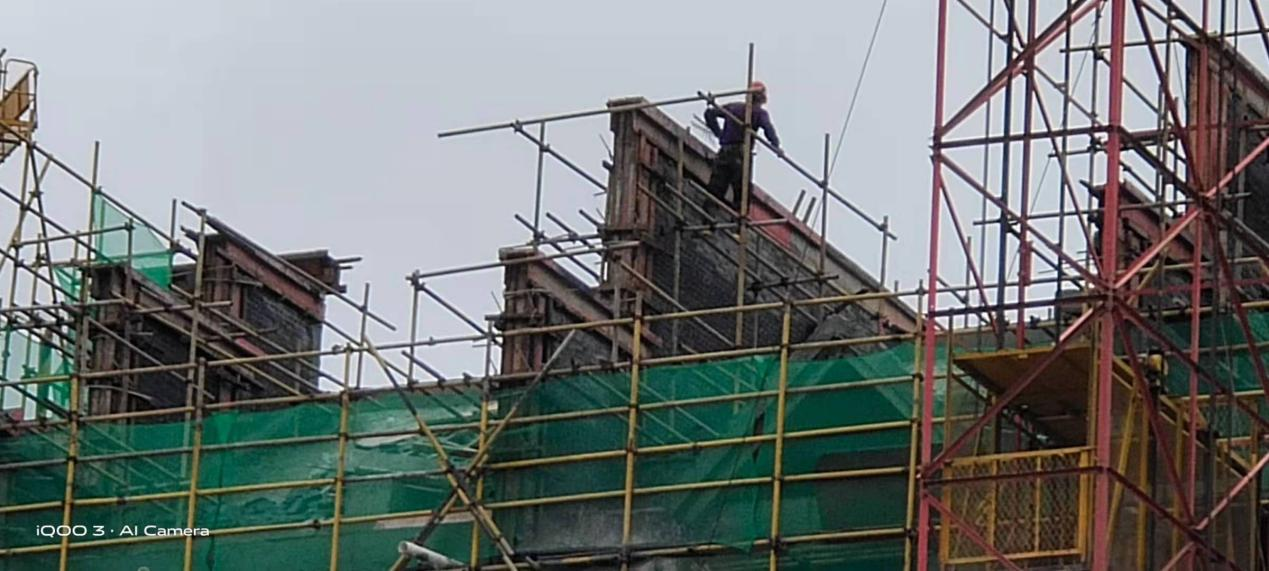

黟县2020年棚户区改造项目总投资约3094.4万,目前完成总投资的85%。截至3月31日,项目2、4、5号楼六层和3号楼五层墙体砌筑与二次结构浇筑工序已完成施工;3、4、5号楼码头砌筑工序接近尾声;水电预埋80%。
